渦流探傷設備從購買到安裝流程
飛泰渦流探傷設備為交鑰匙工程,飛泰負責除土建以外的所有設備的設計、制造、材料采購、標準設備供應、出廠調試、運輸、現場安裝、調試、設備的售后服務。買方負責土建施工,建造操作室并提供一路動力供電電源、一路照明供電電源及二路接地端;飛泰負責設備之間及其與操作室之間相關連接線路,負責該設備機上氣動配管、連接頭或法蘭等。買方負責壓縮氣總氣源,連接到公用介質交接點(即TOP點)。

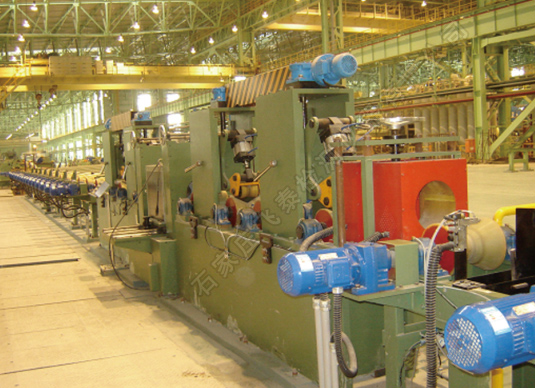

渦流探傷設備展示
雙方分工原則及要求
飛泰向買方提供生產線的基本設計和詳細設計,并對整個機組進行技術總負責。
買方負責生產線的工廠設計、生產輔助設施的配套設計(供電、供水、供氣),土建工程設計;
設計初期,飛泰派設計人員到買方現場考察現場;在基本設計完成后,買方將派遣有關人員到飛泰進行設計聯絡和審查。
設計聯絡和審查將在飛泰進行,主要審查內容如下:
渦流探傷設備的規格及基本數據、渦流探傷設備的總裝配圖、渦流探傷設備的部件圖、TOP點的定位、公輔介質清單、土建基礎氣動系統、功能描述、電氣設備組成及性能。
雙方設計技術資料交付與進度
一:綜合資料和圖紙
1.設備描述
a.每個設備的主要性能參數描述
b.TOP點的介質情況
c.TOP點最終資料
5天
2.設備布置圖
a.主體設備和輔助設備的布置
b.設備的圖紙與廠房的關系
7天
3.飛泰設備的供貨計劃
馬上可交
4.設備運輸、包裝、儲存的要求
交付前20天
5.安裝計劃
安裝前20天
二:土建資料(包括機械和電氣部分)
最終基礎資料
1.基礎外型、定位、標高、載荷等
2.有無特殊要求
7天
埋件圖
3.包括預埋管、電纜溝、接地埋件等,包括埋件布置圖
7天
螺栓布置圖
4.詳細的螺栓布置圖和螺栓表
7天
三:機械設備、能源介質資料
設備布置圖 7天
設備安裝圖 10天
介質系統流程圖 10天
備件和易損件圖紙及清單20天
全套設備清單 安裝前30天
四:電氣資料
01電力和自動化系統圖 7天
02供電設計所需資料,包括用電點、用電量等。 7天
03控制原理圖 7天
04單線圖 7天
05控制盤、操作臺等清單 7天
06電氣元件清單 10天
07電纜表(EXCEL 格式) 10天
08接地要求 含在土建資料中
09電氣設備外型圖 10天
10柜內電氣元件布置圖 15天
12操作臺和端子箱的電氣元件圖 15天
13端子箱接線圖 15天
14現場傳感器、電氣設備等的位置圖和數據 15天
15控制功能指導手冊 25天
16應用軟件和PLC控制系統描述 25天
17備件清單 30天
五:安裝和調試資料
安裝圖紙、指導手冊、調試手冊、安全規程、操作手冊安裝前30
